Um terço das obras obrigatórias da Motiva na BR-163 está atrasado
Relatório independente aponta 7 intervenções atrasadas, mas 13 seguem acima do cronograma previsto

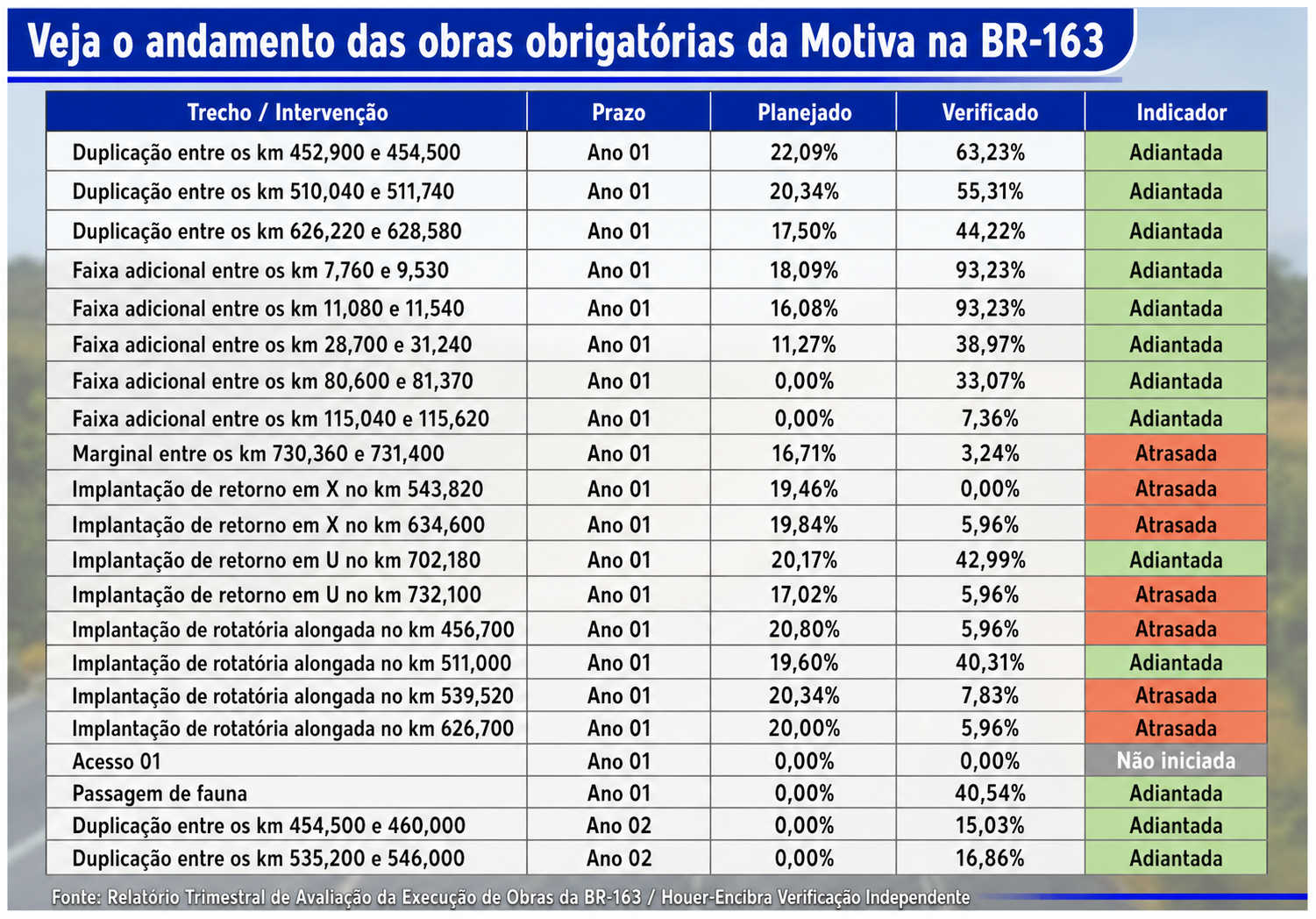

Das 21 obras e intervenções obrigatórias que a Motiva Pantanal tem de fazer na BR-163, em Mato Grosso do Sul, até 31 de dezembro de 2026, dentro do primeiro ano da nova concessão da estrada, sete, o equivalente a um terço, estão com o cronograma atrasado. A informação consta no Relatório Trimestral de Avaliação da Execução de Obras do Contrato de Concessão, elaborado pelo consórcio Houer-Encibra Verificação, responsável pela verificação independente.
RESUMO
Nossa ferramenta de IA resume a notícia para você!
Das 21 obras obrigatórias da Motiva Pantanal na BR-163, em Mato Grosso do Sul, sete estão com cronograma atrasado, segundo relatório trimestral do consórcio Houer-Encibra. A intervenção mais atrasada é um retorno em Bandeirantes, com apenas 2,53% de execução, ante 19,46% previsto. Já a mais adiantada fica em Mundo Novo, com 93,23% concluída. Um pacote com 20 acessos ainda não foi iniciado.
O relatório, datado de fevereiro deste ano, aponta que, em algumas obras, a concessionária está com o cronograma bastante adiantado, como, por exemplo, nas duplicações dos trechos entre os quilômetros 454,5 e 460, com 5,5 quilômetros de extensão, em Campo Grande, e entre os quilômetros 535,2 e 546, com 10,8 quilômetros de extensão, em Bandeirantes. As intervenções estavam previstas apenas para o segundo ano do contrato e já estão em execução. O segmento na Capital atingiu 15,03% das obras executadas verificadas e o do interior, 16,86%.
- Leia Também
- ANTT autoriza obras de duplicação, melhorias e rotatória na BR-163 em 4 cidades
- Motiva pede reajuste médio de 39,3% no pedágio da BR-163
Entre as obras obrigatórias do ano 1, a mais adiantada é a implantação de faixa adicional em 460 metros entre os quilômetros 11,08 e 11,54, em Mundo Novo. Conforme o documento do verificador independente, o planejamento previa atingir até o fim do período analisado 16,08% de execução, mas as obras chegaram a 93,23%.
Em contrapartida, a intervenção mais atrasada é a construção de um retorno em X na altura do quilômetro 543,820, em Bandeirantes. O planejamento era que essa obra alcançasse 19,46% de execução, mas atingiu somente 2,53%, conforme informado pela concessionária.
O relatório aponta ainda que um pacote com 20 acessos previstos no PER (Programa de Exploração da Rodovia) ainda não foi iniciado.
Diante desse quadro, o relatório da verificadora independente destaca que “embora o total geral apurado das obras permaneça acima do valor de referência, a distribuição desse resultado não é uniforme entre as obras avaliadas. Observou-se que, no comparativo por obra, algumas apresentaram valores acima, enquanto outras ficaram abaixo do previsto, evidenciando diferentes comportamentos de execução”.
O documento também indica que, diante da disparidade na situação das obras, é necessário continuar o monitoramento detalhado das obrigatoriedades da concessionária, visando identificar “causas pontuais, ajustar planejamentos e assegurar maior equilíbrio entre estimativas e resultados efetivamente executados”.
Outro lado - Em resposta à reportagem, a Motiva Pantanal afirmou que houve um equívoco na interpretação dos dados e explicou que as obras possuem pesos proporcionais aos valores de execução. Segundo a concessionária, no período analisado pelo verificador independente, referente ao segundo trimestre, o avanço das obras já supera o previsto para o primeiro ano da concessão. O relatório aponta 51,51% de execução, diante de 15,30% planejados para o período, indicando desempenho acima das metas estabelecidas.
Além disso, a concessionária ressaltou que parte dos atrasos apontados se refere a obras vinculadas às duplicações e demais ampliações, como dispositivos e acessos, cujos cronogramas podem ser ajustados conforme o planejamento e a dinâmica de execução dos serviços. A empresa também afirmou que, de forma consolidada, os dados indicam avanço das obras acima do previsto para o ciclo de três anos da concessão, com entregas antecipadas em diferentes frentes de trabalho.
A concessionária concluiu afirmando que todas as intervenções seguem dentro do prazo contratual estabelecido com a ANTT (Agência Nacional de Transportes Terrestres), com avanço contínuo das obras ao longo da BR-163 em Mato Grosso do Sul e foco permanente na segurança e na melhoria das condições da rodovia.
(*) Matéria atualizada às 16h51 para acréscimo de nota retorno da concessionária
